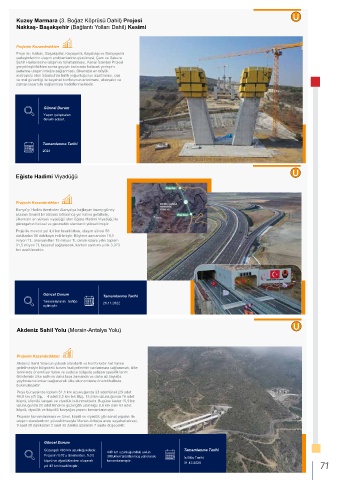

Kuzey Marmara (3. Boğaz Köprüsü Dahil) Projesi
       Nakkaş- Başakşehir (Bağlantı Yolları Dahil) Kesimi​



       Projenin Kazandırdıkları
       Proje ile; Halkalı, Başakşehir, Kayaşehir, Kayabaşı ve Bahçeşehir
       yerleşimlerinin ulaşım problemlerinin çözülmesi, Çam ve Sakura
       Şehir Hastanesine ulaşımın rahatlatılması, Kanal İstanbul Projesi
       gerçekleştirildikten sonra geçişin batısında kalacak yerleşim
       yerlerine ulaşım imkânı sağlanması, ülkemizin en büyük
       metropolü olan İstanbul’da trafik yoğunluğunun azaltılması, can
       ve mal güvenliği ile seyahat konforunun artırılması, akaryakıt ve
       zaman tasarrufu sağlanması hedeflenmektedir.



                Güncel Durum
                Yapım çalışmaları
                devam ediyor.



                Tamamlanma Tarihi
                2024




       Eğiste Hadimi Viyadüğü




       Projenin Kazandırdıkları
       Konya’yı Hadim üzerinden Alanya’ya bağlayan kuzey-güney
       aksının önemli bir bölümü bölünmüş yol haline getirilmiş,
       ülkemizin en yüksek viyadüğü olan Eğiste Hadimi Viyadüğü ile
       güzergahın fiziksel ve geometrik standardı yükseltilmiştir.
       Proje ile mevcut yol 4,4 km kısaltılırken, ulaşım süresi 56
       dakikadan 36 dakikaya indirilmiştir. Böylece zamandan 16,5
       milyon TL, akaryakıttan 15 milyon TL olmak üzere yıllık toplam
       31,5 milyon TL tasarruf sağlanacak, karbon salınımı yıllık 3.073
       ton azaltılacaktır.








                Güncel Durum         Tamamlanma Tarihi
                Tamamlanarak trafiğe  26.11.2022
                açılmıştır.



       Akdeniz Sahil Yolu (Mersin-Antalya Yolu)​




       Projenin Kazandırdıkları
       Akdeniz Sahil Yolunun yüksek standartlı ve konforlu bir hat haline
       getirilmesiyle bölgedeki turizm faaliyetlerinin canlanması sağlanacak, ülke
       tarımında önemli yer tutan ve sadece bölgede yetişen spesifik tarım
       ürünlerinin ülke sathına daha kısa zamanda ve daha az zayiatla
       yayılmasına imkan sağlanarak ülke ekonomisine önemli katkıda
       bulunulacaktır.
       Proje bünyesinde toplam 51,1 km uzunluğunda 33 adet tünel (29 adet
       48,9 km çift tüp,    4 adet 2,2 km tek tüp), 13,5 km uzunluğunda 76 adet
       köprü, köprülü kavşak ve viyadük bulunmaktadır. Bugüne kadar 15,9 km
       uzunluğunda 20 adet tünel ile güzergâh uzunluğu 9,6 km olan 63 adet
       köprü, viyadük ve köprülü kavşağın yapımı tamamlanmıştır.
       Projenin tamamlanması ve tünel, köprü ve viyadük gibi sanat yapıları ile
       ulaşım standardının yükseltilmesiyle Mersin-Antalya arası seyahat süresi;
       9 saat 30 dakikadan 2 saat 30 dakika azalarak 7 saate düşecektir.

                Güncel Durum
                Güzergah 483 km uzunluğundadır.   440 km uzunluğundaki yolun   Tamamlanma Tarihi
                Projenin %10’u tünellerden, %3’ü   398,4 km’si bölünmüş yol olarak   İş Bitiş Tarihi:
                köprü ve viyadüklerden oluşarak   tamamlanmıştır.  31.12.2025
                yol 43 km kısaltılmıştır.                                                                        71
